Tworzenie wykresu Gantta w Excelu jest oczywiście możliwe i to na kilka sposobów
Na szkoleniu bazując na profesjonalnych przypadkach zarządzania projektami stosujemy wiele metod wizualizacji stanu projektu.

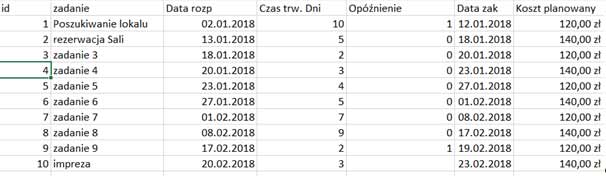

Przygotowujemy tabelę z danymi projektu (z harmonogramem)

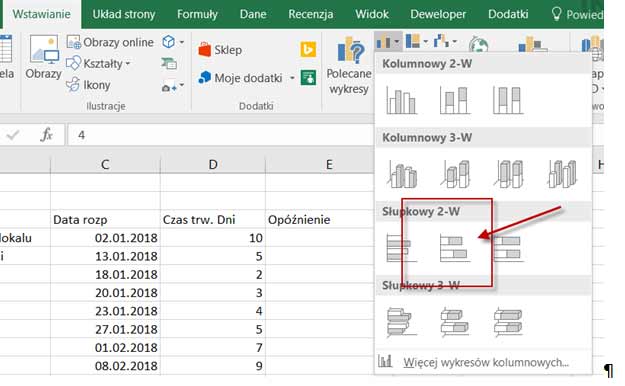

Przechodzimy do zakładki Wstawianie i wybieramy wykres słupkowy skumulowany. Nie zaznaczamy danych..
Pod tabelką ustawi się pusty obszar wykresu

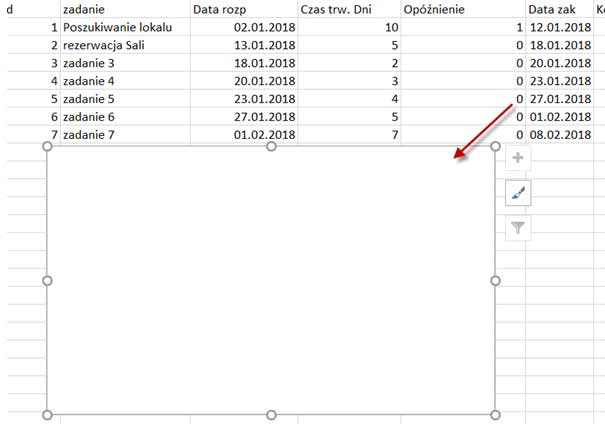

Klikamy na nim prawym przyciskiem myszy i wybieramy Zaznacz Dane

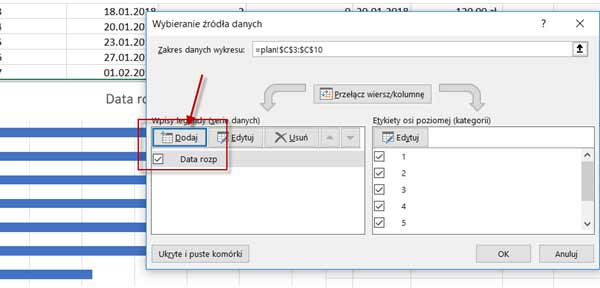

Następnie

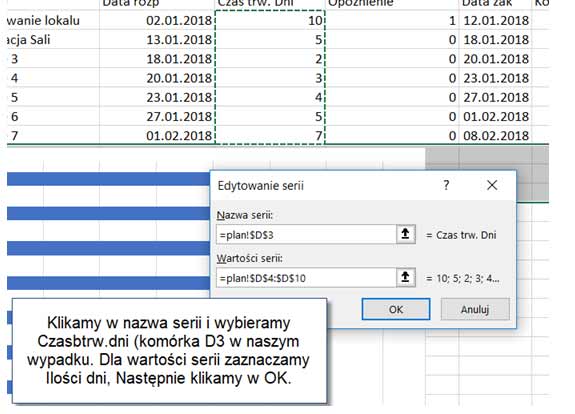

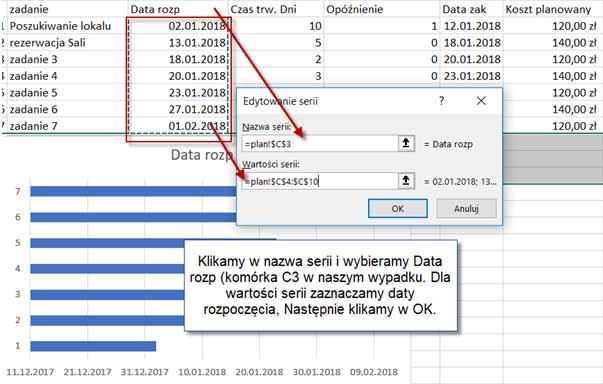

Ponownie klikamy w polecenie dodaj
Dodajemy ostatnią serię danych

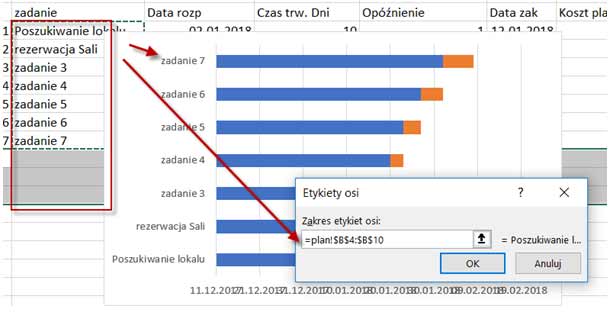

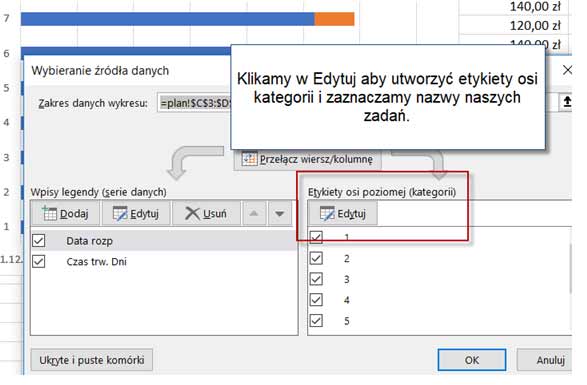

Teraz zajmiemy się etykietami kategorii
Ustawią się one jednak w odwrotnej kolejności więc trzeba ją odwrócić.

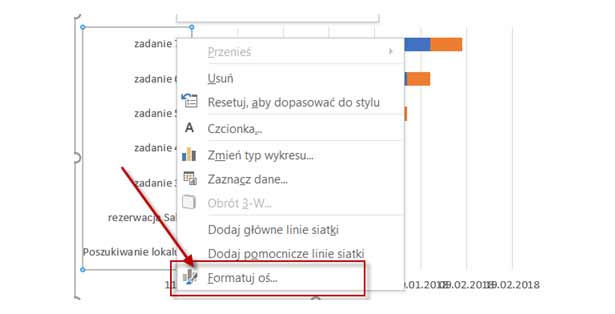

Klikamy prawym przyciskiem myszy na osi kategorii i wybieramy Formatuj oś.

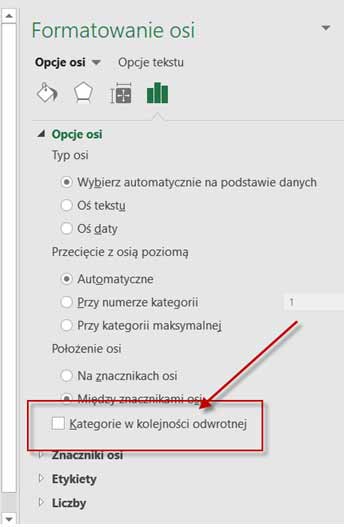

Następnie w oknie dialogowym wybieramy kategorie w odwrotnej kolejności.

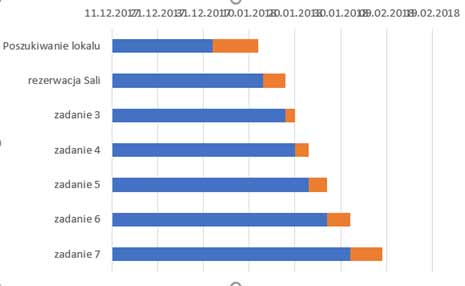

Efekt poniżej.
Likwidujemy następnie wypełnienie serii dat likwidując ich wypełnienie.

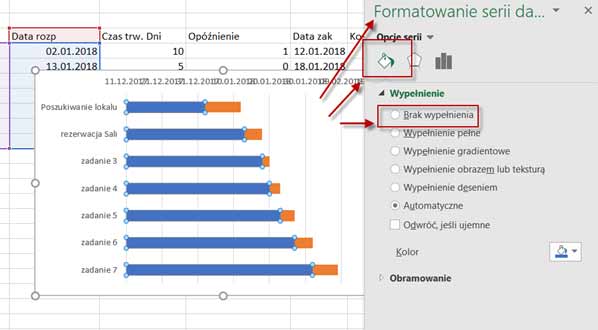

Klikam na serii dat (niebieska)prawym przyciskiem myszy, wchodzę do formatuj serię danych i wybieram brak wypełnienia.

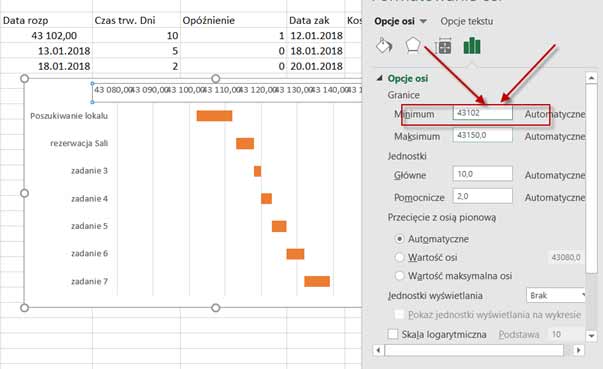

Klikam prawym przyciskiem na osi u góry i wybieram formatuj oś następnie przechodzę do minimum i wpisuję w naszym wypadku 43102.

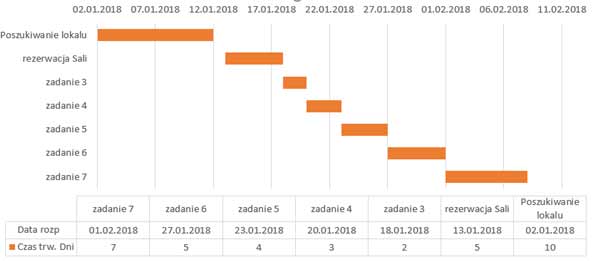

Dodaję z zakładki Projektowanie szybki układ i koniec

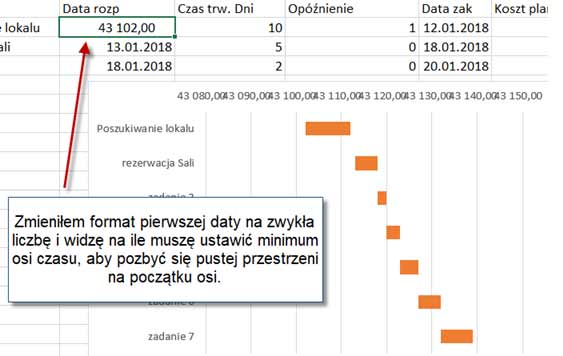

Tworzy się on według wartości dat wpisanych w kolumnach Data Rozpoczęcia i Data Zakończenia.
Przygotowujemy tabelę w Excelu.
W 1 kolumnie nazwa zadania projektu, w drugiej: data rozpoczęcia, w kolejnej ilość dni przewidziana na wykonanie zadania. Datę zakończenia liczymy dodając do daty rozpoczęcia czas trwania projektu.
Przygotowujmy kalendarz projektu w pierwszym wierszu od kolumny G.
Znajdują się w nim kolejne daty. W kom. G1 1 sty, a w I1 wzór H1 +1, wypełniamy w prawo kolejne komórki, do wybranej daty końcowej.
Możemy również utworzyć dynamiczny kalendarz, wtedy nie wpisujemy pierwszej komórki, tylko wprowadzamy tu formułę Data.
W drugim wierszu chcemy widzieć dzień tygodnia.
W drugim wierszu wprowadzamy formułę. W H2 = H1. Wypełniamy formułą wszystkie komórki do końca kalendarza. Zmieniamy format na Format Daty.Niestandardowe: ddd, wtedy wyświetlany jest dzień tygodnia.
W komórkach, z których są pobierane: Rok, Miesiąc, Dzień, możemy utworzyć listy, tak aby wybrane wartości proponowały się pod strzałką. Znajdziesz to polecenie w zakładce Dane=>Sprawdzanie poprawności=>listy.
W utworzonym kalendarzu, kolorujemy wiersze naprzemiennie.
Zaznaczamy nasze dane od komórki G3 w prawo i w dół do końca zakresu. Pierwsza komórka w zaznaczeniu to komórka G3. Dla niej będziemy wprowadzać formułę w Formatowaniu Warunkowym. W tym celu możemy wykorzystać funkcję: MOD (ROW(G3)/2). Funkcja Mod zwraca 0 jeżeli nie ma reszty z dzielenia, w tym przypadku wszystkie wiersze parzyste.
Wykorzystujemy to, po zaznaczeniu interesującego nas obszaru (od G3 w prawo i w dół), wybieramy polecenie Formatowanie warunkowe Nowa reguła Formuła i tu piszemy lub wklrejamy przygotowane wyrażenie, czyli: =MOD (ROW(G3)/2)=0, wybieramy formatowanie i ustalamy kolor wypełnienia dla wierszy parzystych. Ten sam kolor wybieramy dla czcionki.
Następnie tworzymy drugą regułę: =MOD (ROW(G3)/2) <>0 dla wierszy nieparzystych. Wybieramy inny kolor. Można również użyć funkcji ISODD lub ISEVEN, aby sprawdzć czy wiersz jest parzysty czy nie i zrezygnować z MOD. =ISODD (ROW(G3)), =ISEVEN (ROW(G3))
Kolejny krok to wprowadzenie reguły formatowania warunkowego dla zadań w celu utworzenia wykresu Gantt'a w komórkach.
Zaznaczam tabelkę, tak jak na obrazku poniżej. Pierwsza komórka zaznaczenia to komórka G3. Przechodzę do Formatowania warunkowego i wybieram Nowa Reguła, następnie Użyj Formuły i wprowadzam następującą formułę: AND(G$1>=$C3;G$1<=$E3), następnie klikam w Formatuj i wybieram w Niestandardowe kolor wypełnienia.
W kolumnie C znajduje się data rozpoczęcia, a w kolumnie E data zakończenia. W pierwszym wierszu od kolumny G znajdują się kolejne dni. Możemy dodać kolejną regułę dla zakresu tak, aby sobota i niedziela kolorowały się w innym kolorze.
Zaznaczam tabelkę, tak jak na obrazku poniżej (od G3 w prawo i w dół). Przechodzę do Formatowania warunkowego i wybieram Nowa Reguła, następnie Użyj Formuły i wprowadzam następującą formułę: =Or( WEEKDAY(G$3;2)=6;WEEKDAY(G$3;2)=7)). Przechodzę następnie do wyboru formatowania. Jeśeli dzień tygodnia to 6 lub 7 dzień, to formatuje się kadża komórka w zakresie.
Zatwierdzam całość i wykres Gantt'a zrobiony.
